Parcul eolian Vifor din Buzău se apropie de finalizarea primei faze în 2025
Parcul eolian Vifor din județul Buzău este pe cale să finalizeze în acest an prima fază de construcție, care include instalarea a 30 de turbine eoliene, cu o capacitate totală de 192 MW. Investiția este realizată de Rezolv Energy, iar testele pentru etapa 1 sunt programate să înceapă în curând.
Marian Pavel, country manager al Rezolv Energy, susține că „2025 a fost un an bun. Vedem multe proiecte concretizându-se. Construim parcul eolian Vifor de la Buzău. Avem 15 turbine ridicate deja şi vrem să finalizăm toate cele 30 în 2025.” El mai adaugă că următoarea fază va aduce încă 42 de turbine, cu termen de finalizare în 2027.

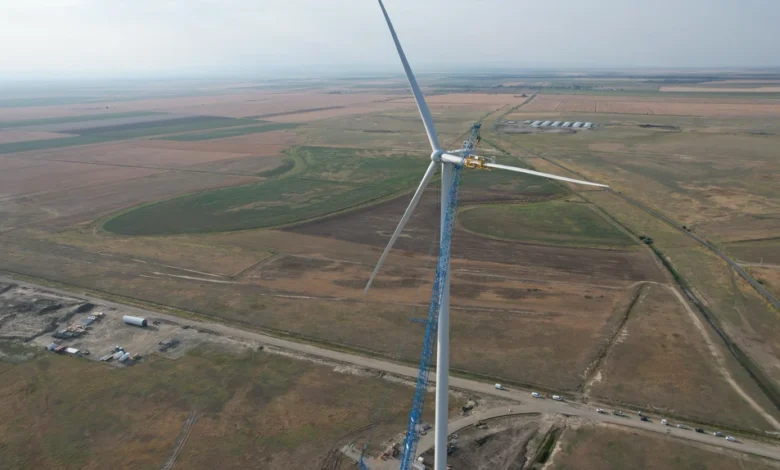

Principalul impediment a fost asigurarea materialelor pentru construcție, dat fiind că „fiecare fundaţie presupune 100 de betoniere care transportă ciment. Încercăm să folosim agregate, materiale din zona în care implementăm proiectul... dar am găsit”, explică Pavel. În prezent, prima turbină cu o capacitate de 6,4 MW este deja instalată și este cea mai puternică din România.
Potrivit opiniabuzau.ro, proiectul Vifor este unul major, cu o capacitate totală preconizată de 461 MW după finalizarea celei de-a doua faze planificate până în 2027. Investiția pentru această etapă este estimată la 331 milioane de euro, finanțarea fiind susținută de un consorțiu de bănci importante, inclusiv BERD și Erste Group.
